차분하게 현황부터 짚는다. 두산에너빌리티(034020)는 6월 1일, 한국전력공사·사우디 아람코 컨소시엄과 8400억 원 규모 '사우디 자푸라(Jafurah) 열병합발전소 2단계' 건설공사 계약을 체결했다고 밝혔다. 단발성 호재가 아니라, 최근 이어진 중동 수주 흐름의 연장선에 놓인 사건으로 본다.
현황: 무엇이 어떻게 결정됐는가
계약 구조부터 명확하다. 한국전력공사가 사업개발과 운영을 맡는 디벨로퍼(개발·운영 주체)로 참여하고, 두산에너빌리티는 설계·조달·시공을 일괄 책임지는 EPC(Engineering·Procurement·Construction) 방식으로 수행한다.
- EPC의 의미: 한 업체가 설계부터 자재 조달, 시공까지 일괄 책임지는 계약으로, 발주처는 완성물만 인수하는 턴키(Turnkey) 방식이다. 공기 단축과 책임 소재의 명확성이 장점이다.
- 입지: 사우디 수도 리야드에서 동쪽으로 약 400㎞ 떨어진 자푸라 가스전 인근이다.
- 일정·규모: 2029년 준공 목표이며, 완공 시 330㎿ 전력과 시간당 465톤 증기를 생산해 인근 가스전에 전력과 열을 공급한다.
- 핵심 설비: 주력인 스팀터빈은 자회사 두산스코다파워가 제작·공급한다.
뉴스에 따르면 이현호 플랜트 EPC BG장은 "지난 2022년 1단계 프로젝트에 이어 이번 2단계 사업까지 수주해 뜻깊게 생각한다"며 "중동 지역에서 대규모 발전 프로젝트 발주가 계속될 것으로 예상되는 만큼 기술력과 경험을 바탕으로 시장 공략을 강화하겠다"고 말한다.
원인: 어떤 흐름이 이 수주를 만들었는가
이 계약을 '운'이 아닌 '구조'로 읽는 이유는 반복성에 있다. 두산에너빌리티는 같은 가스전의 1단계(2022년)를 이미 수행한 사업자다. 2단계 수주는 기존 레퍼런스의 재활용이라는 EPC 산업 고유의 진입장벽이 작동한 결과로 해석할 수 있다.
거시·산업 사이클 관점에서 짚을 대목은 다음과 같다.
자푸라는 가스전 인근에 전력과 증기를 직접 공급하는 구조다. 즉 이 발전소는 가스 개발이라는 상류(Upstream) 투자에 종속된 설비 수요다. 사우디의 가스전 개발이 진행되는 한, 부대 발전 설비 발주가 동반되는 흐름이 이어질 개연성이 있다.

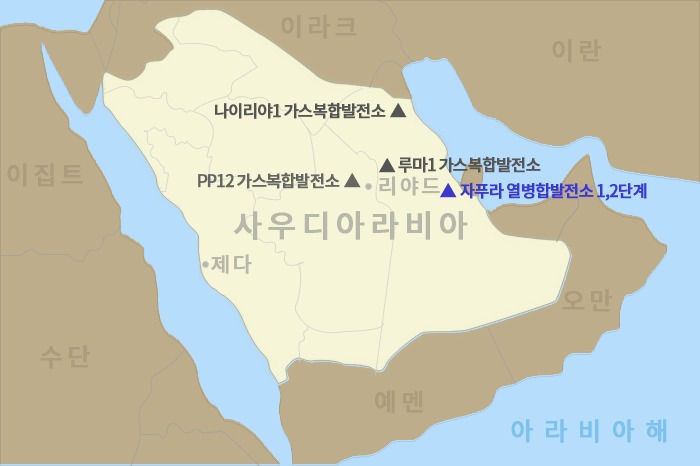

연쇄 수주 흐름도 같은 맥락이다. 뉴스에 따르면 두산에너빌리티는 지난해 카타르 수전력청(QEWC)과 약 2900억 원 규모 피킹 유닛 가스발전소(2월), 약 2조 2000억 원 규모 사우디 루마1·나이리야1 가스복합발전소, 약 8900억 원 규모 PP12 가스복합발전소(3월) 건설공사를 잇따라 계약한 상태다. 중동 발전 발주가 특정 기업으로 집중되는 양상이 관찰된다.
전망: 지표와 사례가 시사하는 방향
단정은 피하되, 근거에 기반해 가능성을 정리한다.
- 수주 잔고의 질: 8400억 원 단일 계약에 더해, 직전 수주분이 누적되며 향후 수년간 매출로 인식될 발전 EPC 파이프라인이 두터워지는 흐름이다.
- 반복 발주 가능성: 1단계→2단계로 이어진 사례 자체가, 동일 발주처·동일 권역에서 추가 단계나 인접 프로젝트가 나올 때 기존 수행사가 유리할 수 있음을 시사한다.
- 시사점: 회사 측이 "중동 대규모 발주가 계속될 것"이라고 밝힌 만큼, 이번 수주는 일회성 실적보다 중동 발전 시장 점유 흐름의 한 매듭으로 보는 편이 합리적이다.
다만 EPC는 공사 기간이 길고 2029년 준공까지 원자재·환율·현지 공정 변수가 수익성에 작용할 수 있다. 수주 금액 자체보다 실제 인식되는 마진을 분리해 볼 필요가 있다.
결론
두산에너빌리티의 사우디 8400억 수주는 자푸라 1단계에 이은 2단계 EPC 계약으로, 중동 가스·발전 사이클과 기존 레퍼런스가 맞물린 구조적 수주로 해석된다. 핵심은 단일 금액이 아니라 누적되는 수주 흐름과 그 질이다.
독자가 바로 점검할 다음 단계는 다음과 같다.
- 분기 실적에서 신규 수주액과 수주 잔고 추이를 분리해 확인한다.
- 자푸라·중동 권역의 후속 단계 발주 공시가 이어지는지 추적한다.
- 2029년 준공까지 환율·원자재 변수가 EPC 마진에 미치는 영향을 별도로 관찰한다.
