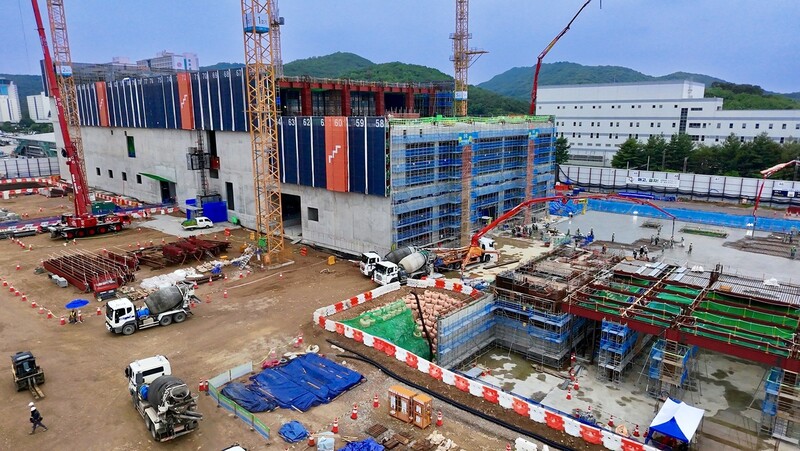

LGU+ 파주 AI 데이터센터
출처 바로가기

LG유플러스가 경기 파주시 월롱면에 건설 중인 인공지능(AI) 데이터센터가 축구장 21.3배 규모로 화제다. 지난 5일 건설 현장에서 열린 기자간담회에서 회사는 차세대 AI 데이터센터 전략을 공개했다. 이 글은 뉴스에 명시된 수치만으로 규모와 의미를 정리한다.

핵심 수치는 얼마인가

뉴스에 따르면 파주 데이터센터의 주요 수치는 다음과 같다.

  • 연면적 15만㎡: 축구장 21.3배 크기
  • 200MW급: 수도권 유일 하이퍼스케일(초대형) 규모
  • GB200 7만장: 엔비디아 블랙웰 GPU 7만 장 수용 가능 수준
  • 누적 수주 5조원: 2030년까지 달성 목표
  • 에너지 효율 24% 향상: 액체냉각 방식 적용 시 기존 공기냉각 대비

하이퍼스케일은 수십~수백 MW 전력을 쓰는 초대형 데이터센터를 뜻한다. 파주 센터는 수도권에서 유일하게 200MW급에 해당한다.

GPU(그래픽처리장치) 7만 장 수용은 수도권 전체 인구가 동시에 생성형 AI 모델을 구동할 수 있는 규모라는 게 회사 설명이다.

항목별 비교로 보면

수치를 비교하면 규모와 속도 전략이 더 분명해진다.

  • 구축 기간: 기존 데이터센터 3~4년 소요 / 파주는 표준 모듈형 공법으로 단축 추진
  • 냉각 방식: 기존 공기냉각 단일 / 파주는 공기냉각 + 액체냉각 병행, 효율 24% 향상
  • 하드웨어 대응: 현행 GPU 수개월 단위 사양 변경 / 파주는 하반기 출시 예정 '베라 루빈' 가속기까지 수용
  • 전력 용량: 수도권 내 최대 수준 200MW

표준 모듈형 데이터센터는 주요 설비를 사전 제작한 뒤 현장에서 조립하는 공법이다. 회사는 이를 통해 수개월 만에 바뀌는 최신 GPU 사양과 구축 속도 간 간극을 줄이겠다는 전략이다.

숫자가 말해주는 의미

세 가지 수치가 핵심을 압축한다. 첫째, 15만㎡·200MW는 단순 면적이 아니라 전력 확보 경쟁에서의 우위를 뜻한다. AI 인프라의 병목은 부지보다 전력이기 때문이다. 둘째, 24% 효율 향상은 엘지전자와 공동 개발한 액체냉각의 운영비 절감 효과를 가리킨다. 셋째, 5조원 목표는 단발 투자가 아닌 2030년까지의 수주 로드맵이다.

실무 관점의 포인트는 '운영 계약 선확보'다. 전체 4개 동 중 내년 6월 준공 예정인 1동(51MW급)은 이미 운영 계약이 끝난 상태다. 준공 전 수요를 확보한 구조로, 공실 리스크를 낮춘 전형적인 선임대 모델로 읽힌다.

안형균 엘지유플러스 엔터프라이즈에이아이사업룹장은 "최초의 인터넷 데이터센터 사업자로서 확보한 역량을 기반으로 대한민국 인공지능 산업의 기반을 확대해 나가겠다"고 말했다.

결론

LGU+ 파주 데이터센터는 연면적 15만㎡(축구장 21.3배), 200MW급, GB200 7만 장 수용이라는 수치로 수도권 최대 AI 인프라를 표방한다. 모듈형 공법과 액체냉각(효율 24% 향상)으로 속도와 전력·냉각 효율을 동시에 노린다.

다음 단계로 확인할 것:

  • 준공 일정 점검: 1동(51MW급) 내년 6월 준공·운영 시점을 기준으로 후속 동 일정을 추적한다.
  • 수주 진척 확인: 2030년 누적 5조원 목표 대비 분기별 수주 발표를 비교한다.
  • 기술 검증: 액체냉각 24% 효율과 '베라 루빈' 수용 여부를 실제 운영 데이터로 대조한다.
